Datenbank Migration meistern: Ihr Praxis-Guide 2026

Der Druck ist meist schon da, bevor das Migrationsprojekt offiziell startet. Das alte Datenbanksystem läuft noch, aber nur mit zunehmender Pflege. Abfragen dauern länger, Änderungen am Schema werden riskanter, Fachbereiche drängen auf neue Anwendungen, und parallel landen NIS-2, Audit-Anforderungen und Security-Fragen direkt auf dem Tisch des IT-Leiters.

In dieser Lage wird eine Datenbankmigration oft zu spät als das erkannt, was sie ist. Keine reine Technikaufgabe, sondern ein Eingriff in Betriebsstabilität, Sicherheit und Nachweisfähigkeit. Wer sie als einfaches Verschieben von Daten plant, erzeugt vermeidbare Ausfälle. Wer sie als gesteuertes Transformationsprojekt behandelt, schafft eine belastbare Grundlage für Cloud, Modernisierung und Compliance.

Die strategische Notwendigkeit einer Datenbankmigration

Ein typisches Bild aus dem Mittelstand: Das ERP hängt an einer gewachsenen Datenbank, mehrere Fachanwendungen greifen auf dieselben Tabellen zu, Berichte laufen nachts, und niemand möchte am Kernsystem etwas ändern. Trotzdem steigen die Anforderungen. Neue Schnittstellen sollen angebunden werden, Auswertungen müssen schneller laufen, und die Sicherheitsverantwortlichen wollen nachvollziehbare Logs, sauber geregelte Berechtigungen und klar dokumentierte Betriebsprozesse.

Ein fokussierter IT-Experte überwacht komplexe Datennetzwerke und Serverstatistiken in einem modernen, hell beleuchteten Rechenzentrum vor mehreren Monitoren.

Genau hier wird die Datenbank Migration strategisch. Nicht, weil eine neue Plattform automatisch besser wäre, sondern weil das bestehende Setup oft drei Probleme gleichzeitig erzeugt: technische Trägheit, steigendes Betriebsrisiko und eingeschränkte Auditierbarkeit. Besonders für deutsche KMU ist das relevant, wenn Nachweise für Sicherheitsmassnahmen, Verschlüsselung, Protokollierung und Notfallverfahren nicht mehr sauber über die gesamte Kette geführt werden können.

Wenn das Altsystem zum Geschäftsrisiko wird

Viele IT-Leiter kennen diesen Zustand. Jede Änderung braucht Sonderwissen. Performanceprobleme lassen sich nur symptomatisch behandeln. Testsysteme weichen von der Produktion ab. Dazu kommt, dass regulatorische Anforderungen nicht auf den nächsten Wartungszyklus warten.

Eine Migration ist meistens nicht dringend, bis sie plötzlich geschäftskritisch wird.

Der eigentliche Auslöser ist oft nicht nur Technik. Es geht um Cloud-Flexibilität, um die Anbindung moderner Plattformen, um bessere Skalierbarkeit und um die Frage, ob sich Sicherheits- und Compliance-Vorgaben noch sauber erfüllen lassen. Wer heute NIS-2 ernst nimmt, kann Datenhaltung, Zugriffskontrolle und Betriebsdokumentation nicht getrennt betrachten.

Warum das Thema oft falsch aufgesetzt wird

Ein Fehler taucht in Projekten immer wieder auf: Die Migration wird als Transportproblem behandelt. Daten von A nach B. Das greift zu kurz. Laut der Einordnung bei BAMF zum Begriff Migration ist der Begriff im allgemeinen Sprachgebrauch zwar belegt, liefert für IT-Datenbankprozesse aber keine belastbaren Bevölkerungszahlen als inhaltliche Grundlage. Für die Praxis zählt deshalb etwas anderes: eine technische und organisatorische Migrationslogik mit sauberer Methodik.

Dazu gehören unter anderem:

  • Inventarisierung der Landschaft. Nicht nur Datenbanken, sondern auch Jobs, Schnittstellen, Reports und Abhängigkeiten.
  • Sicherheitsbetrachtung vor dem Umzug. Welche Daten sind besonders schützenswert, wo greifen Maskierung oder Tokenisierung, und wie wird der Zugriff protokolliert.
  • Betriebsmodell nach der Migration. Wer überwacht, wer dokumentiert, wer entscheidet im Fehlerfall.

Der geschäftliche Hebel hinter der Technik

Eine gut geplante Datenbank Migration verkürzt nicht nur technische Altlasten. Sie macht Systeme überprüfbarer. Sie trennt Verantwortlichkeiten sauberer. Und sie schafft die Basis dafür, neue Anwendungen kontrolliert einzuführen, statt sie um ein fragiles Altsystem herumzubauen.

Für IT-Leiter ist die entscheidende Perspektive deshalb nicht nur: Können wir migrieren? Sondern: Können wir danach sicherer, nachvollziehbarer und verlässlicher arbeiten als heute?

Phase 1 Assessment und die richtige Strategie wählen

Die meisten Probleme entstehen nicht beim eigentlichen Umzug, sondern davor. Wenn das Assessment oberflächlich bleibt, wird die Migrationsstrategie zur Schätzung. Dann fehlt der Überblick über Schemas, Jobs, technische Schulden, Latenzanforderungen und Abhängigkeiten zwischen Datenbank, Anwendung und Middleware.

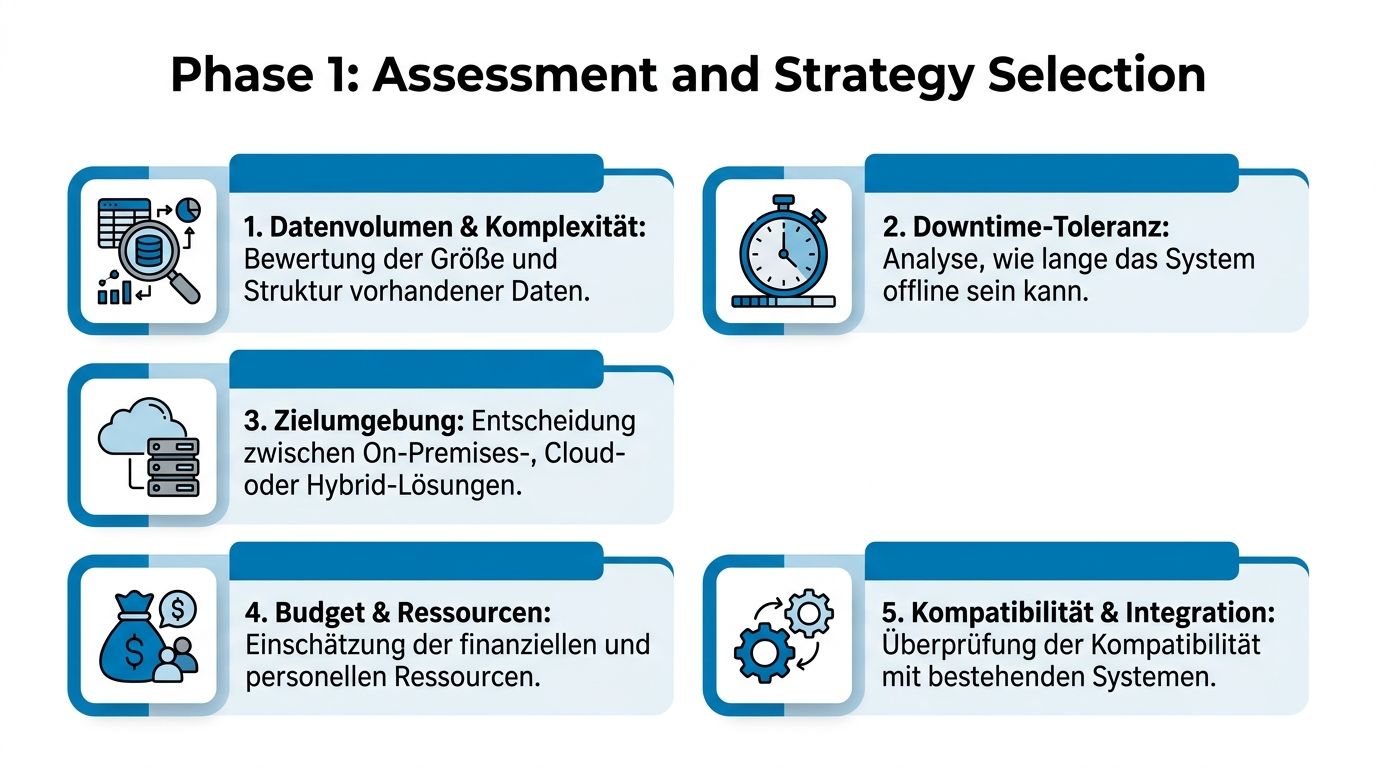

Eine Infografik zur Phase 1 der Datenbankmigration, die fünf wesentliche Planungsschritte und Faktoren zusammenfasst.

Ein belastbares Assessment beginnt immer mit einer vollständigen Bestandsaufnahme. Dazu zählen die On-Premises-Datenbanken, die Schemata, Nutzungsmuster und Leistungsmetriken. Genau diese strukturierte Vorgehensweise beschreibt auch die AWS-Einführung zur Datenbankmigration. In der Praxis heisst das: erst sichtbar machen, was tatsächlich läuft. Danach wird entschieden, was nur verlagert, was angepasst und was neu aufgebaut werden muss.

Was im Assessment wirklich geprüft werden muss

Ein solides Assessment beantwortet nicht nur technische Fragen. Es schafft Entscheidungsgrundlagen für Aufwand, Risiko und spätere Auditfähigkeit.

  • Datenbestand und Struktur. Wie gross ist die Datenbank, wie komplex sind Beziehungen, Views, Trigger und proprietäre Funktionen.
  • Abhängigkeiten im Betrieb. Welche Anwendungen, Reports, ETL-Strecken oder externen Systeme greifen wann auf welche Objekte zu.
  • Downtime-Toleranz. Welche Prozesse dürfen kurz stehen, welche gar nicht.
  • Sicherheits- und Compliance-Lage. Wo sind personenbezogene Daten betroffen, welche Verschlüsselungs- und Logging-Vorgaben gelten.
  • Zielarchitektur. Bleibt die Plattform ähnlich, wird sie modernisiert oder vollständig neu gedacht.

Wer parallel eine breitere Infrastrukturmodernisierung plant, sollte die Datenbank nicht isoliert betrachten. Gerade bei Cloud Migration Services entscheidet das Zusammenspiel aus Zielplattform, Netzwerk, Identity, Backup und Betriebsmodell über den Projekterfolg.

Drei Strategien mit sehr unterschiedlichen Folgen

In Projekten haben sich drei Grundrichtungen etabliert: Lift-and-Shift, Replatforming und Refactoring. Die Begriffe klingen ähnlich, die Konsequenzen sind es nicht.

Strategie Aufwand & Kosten Risiko Langfristiger Nutzen
Lift-and-Shift Niedriger bis mittel. Bestehende Struktur bleibt weitgehend erhalten. Kurzfristig überschaubar, aber technische Altlasten werden oft mitgenommen. Begrenzt, wenn Architekturprobleme bestehen bleiben.
Replatforming Mittel. Datenbank oder Plattform wird angepasst, ohne die Anwendung komplett neu zu bauen. Gut steuerbar, wenn Kompatibilität früh geprüft wird. Hoch, weil Betrieb, Performance und Wartbarkeit meist spürbar profitieren.
Refactoring Hoch. Datenmodell, Logik oder Applikationsschnittstellen werden gezielt neu aufgebaut. Fachlich und technisch am anspruchsvollsten. Sehr hoch, wenn Skalierung, Sicherheit und Modernisierung zentrale Ziele sind.

Welche Strategie wann sinnvoll ist

Lift-and-Shift passt, wenn Zeitdruck herrscht, die Anwendung stabil ist und das Hauptziel eine kontrollierte Verlagerung in eine neue Umgebung ist. Das funktioniert, wenn man bewusst akzeptiert, dass nicht jede Altlast verschwindet.

Replatforming ist oft der vernünftigste Mittelweg. Die Datenbank wird in eine modernere Zielumgebung überführt, Schemata und Betriebsparameter werden angepasst, aber die Fachlogik bleibt grösstenteils intakt. Für viele KMU ist das die praktikabelste Form der Datenbank Migration.

Refactoring lohnt sich, wenn das eigentliche Problem in der Architektur liegt. Wer beispielsweise historisch gewachsene Stored Procedures, Sonderlogik und nicht mehr wartbare Integrationen im Kernsystem hat, sollte keine Schönheitsreparatur machen.

Praxisregel: Wenn die Anwendung nur deshalb als stabil gilt, weil niemand mehr etwas anfassen will, reicht Lift-and-Shift selten aus.

Big Bang oder schrittweise Migration

Auch die Migrationsform hängt von der Datenmenge und der Verfügbarkeitsanforderung ab. Laut Acronis zur Wahl der Migrationsstrategie wird für kleinere Datenmengen oft ein Big-Bang-Ansatz unter 500 GB empfohlen, während für grössere Datenbanken ein Trickle-Ansatz über 1 TB sinnvoll ist, um die Systemverfügbarkeit besser zu sichern.

Das ist kein starres Gesetz. Ich sehe in der Praxis oft Mischformen. Kleine, klar abgegrenzte Datenbanken lassen sich gut in einem engen Zeitfenster umschalten. Bei komplexen Landschaften mit laufendem Betrieb ist eine schrittweise Synchronisation meist die zuverlässigere Entscheidung.

Die eigentliche Managementfrage

Die richtige Strategie erkennt man nicht daran, wie modern sie klingt. Man erkennt sie daran, ob sie zur Risikotoleranz, zum Zeitfenster, zu den Compliance-Pflichten und zum Betriebsmodell des Unternehmens passt. Eine Datenbank Migration scheitert selten an fehlenden Tools. Sie scheitert an falschen Annahmen in der Planungsphase.

Phase 2 Technische Umsetzung und Datentransformation

Sobald die Zielstrategie steht, beginnt die Phase, in der aus Architekturentscheidungen konkrete technische Arbeit wird. Hier trennt sich saubere Migration von hektischem Datenkopieren. Wer die Datentransformation nicht präzise vorbereitet, bekommt zwar Daten ins Zielsystem, aber nicht zwingend ein nutzbares, konsistentes und revisionssicheres Ergebnis.

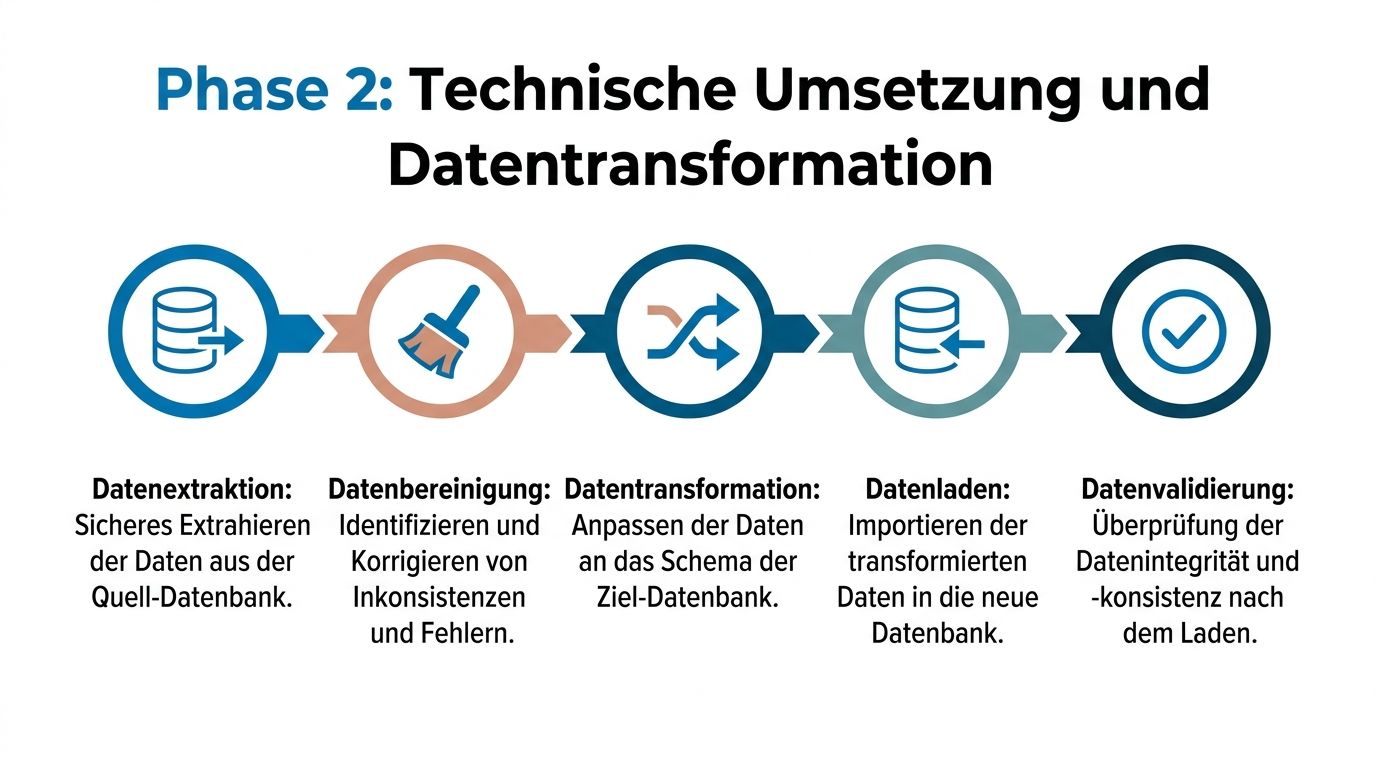

Eine grafische Darstellung der fünf Schritte einer Datenbankmigration von der Datenextraktion bis zur abschließenden Datenvalidierung.

Schema-Konvertierung heisst nicht nur Übersetzen

Bei heterogenen Plattformen reicht es nicht, Tabellen und Indizes nachzubauen. Datentypen, Constraints, Sequenzen, Trigger, Stored Procedures und Berechtigungsmodelle verhalten sich je nach Zielsystem unterschiedlich. Deshalb braucht es eine bewusste Schema-Konvertierung in das Zielformat, nicht bloss ein Export-Import-Skript.

In der Praxis werden dabei zwei Fragen oft unterschätzt. Erstens: Welche fachliche Bedeutung steckt in Feldern, die technisch ähnlich aussehen, aber semantisch nicht identisch sind? Zweitens: Wo hat das Altsystem implizite Regeln, die im Ziel explizit modelliert werden müssen?

Data Mapping ist der kritische Hebel

Der gefährlichste Fehler in dieser Phase ist fehlendes oder schlampiges Data Mapping. Dann wird zwar migriert, aber Zuordnungen sind unvollständig, Felder laufen leer, Zeichensätze kippen, und Fachdaten landen in falschen Strukturen. Laut Syntho zu Data-Migration-Testing erleiden 42 % der deutschen Unternehmen ohne formales Data Mapping kritische Datenverluste von bis zu 15 % bei spezifischen Datensätzen wie Kundenadressen oder Finanzdaten.

Das ist der Punkt, an dem Projekte später teuer werden. Nicht beim Übertragen, sondern beim nachträglichen Rekonstruieren.

Ein brauchbares Mapping enthält mindestens:

  1. Feld-zu-Feld-Zuordnung mit Datentyp, Pflichtfeldlogik und Transformationsregel.
  2. Fachliche Validierung durch die Anwendungsseite, nicht nur durch die Datenbankadministration.
  3. Ausnahmelogik für Nullwerte, Altformate, Freitext und historisch gewachsene Sonderfälle.

Wer neue Systeme parallel sauber aufsetzen will, profitiert oft davon, die Datenstrukturen früh mit Blick auf Betrieb und Governance zu modellieren, etwa bei der Einführung oder Konsolidierung von SQL Datenbanken.

Schlechte Migrationen scheitern selten an grossen Tabellen. Sie scheitern an kleinen Feldern mit grosser fachlicher Bedeutung.

CDC reduziert Risiko im laufenden Betrieb

Für Systeme mit geringer Downtime-Toleranz ist Change Data Capture (CDC) oft der praktikabelste Weg. Änderungen in der Quelldatenbank werden fortlaufend erfasst und in die Zielumgebung repliziert. Die strukturierte Methodik mit CDC für nahezu Echtzeit-Replikation gehört laut der bereits genannten AWS-Beschreibung zu den zentralen Bausteinen einer kontrollierten Migration.

Der Nutzen ist klar. Das Zielsystem wird vorbefüllt, laufende Änderungen bleiben synchron, und das Umschalten am Ende wird deutlich kontrollierbarer. Wichtig ist aber: CDC ersetzt keine Validierung. Es reduziert das Zeitfenster der finalen Umschaltung. Es garantiert nicht automatisch Datenqualität.

Sicherheitsarbeit gehört in die Umsetzung

In dieser Phase müssen Sicherheitsmassnahmen technisch umgesetzt werden. Dazu gehören je nach Datenlage Maskierung, Tokenisierung, Zugriffsbegrenzung auf Migrationsumgebungen und eine lückenlose Protokollierung der Verarbeitungsschritte. Gerade unter NIS-2 und ISO 27001 darf die Migration kein temporärer Graubereich sein, in dem Schutzmassnahmen aus Bequemlichkeit ausgesetzt werden.

Testen validieren und typische Fehler vermeiden

Viele Teams testen die Verbindung, prüfen ein paar Tabellen und nennen das Abnahme. Für eine produktive Datenbank Migration reicht das nicht. Entscheidend ist, ob Daten vollständig, fachlich korrekt, performant und unter Sicherheitsgesichtspunkten belastbar im Zielsystem ankommen.

Ein IT-Experte arbeitet vor mehreren Monitoren, die komplexe Datenbank-Migrations-Dashboards und Echtzeit-Systemmetriken in einer Büroumgebung anzeigen.

Warum Vorab-Tests nicht verhandelbar sind

Wer Testläufe kürzt, spart nur auf dem Papier Zeit. Laut der AWS-Erläuterung zu Vorab-Tests in Migrationsprojekten haben Datenbankmigrationsprojekte ohne umfassende Vorab-Tests eine Fehlerquote von über 35 % bei der ersten Produktionsmigration, während regelmässige Testläufe die Erfolgsrate auf 92 % erhöhen. In derselben Methodik wird empfohlen, mindestens drei vollständige Migrationstestläufe durchzuführen.

Das deckt sich mit der Projekterfahrung. Erst im zweiten oder dritten Durchlauf zeigen sich die echten Probleme: fehlerhafte Transformationsregeln, nicht dokumentierte Abhängigkeiten, Berechtigungsfehler, Batch-Prozesse mit falschem Zeitfenster oder unbemerkte Unterschiede zwischen Test- und Produktionsumgebung.

Was in einer belastbaren Testphase geprüft werden muss

Ein gutes Testregime verbindet Technik, Fachlichkeit und Sicherheit.

  • Datenintegrität. Stimmen Datensätze, Schlüsselbeziehungen, Summen, Historien und Referenzen nach der Migration.
  • Funktionale Nutzung. Lassen sich Kernprozesse in ERP, CRM, DMS oder Fachanwendungen ohne Seiteneffekte ausführen.
  • Performance unter Last. Verhalten sich kritische Abfragen, Reports und Nachtläufe unter realistischer Last stabil.
  • Sicherheitskontrollen. Sind Logging, Verschlüsselung, Berechtigungen und Trennung von Rollen korrekt umgesetzt.
  • Rollback-Fähigkeit. Kann das Team den vorher definierten Rückweg tatsächlich auslösen und dokumentieren.

Ein Test ist erst dann wertvoll, wenn er einen Fehler finden darf.

Typische Fehlerquellen im deutschen Umfeld

Im deutschen Raum sehe ich immer wieder dieselben Stolpersteine. Sie wirken klein, verursachen aber reale Betriebs- und Auditprobleme.

Umlaute und lokale Datenformate

Adressen, Namen oder Freitextfelder mit ä, ö, ü und Sonderzeichen werden bei unklaren Zeichensatz- oder Transformationsregeln beschädigt. Das betrifft nicht nur Lesbarkeit, sondern auch Dublettenprüfung, Suche und nachgelagerte Prozesse.

Zeitzonen und Zeitstempel

Ein Klassiker sind falsch gesetzte Zeitzonenparameter. UTC in der Quelle, deutsche Zeitlogik in Berichten oder Schnittstellen. Das führt zu fehlerhaften Buchungszeitpunkten, falschen Reihenfolgen in Logs oder irritierenden Differenzen bei Auswertungen.

Compliance wird zu spät eingebaut

Wenn Protokollierung, Verschlüsselung und Rollenmodell erst kurz vor Go-Live nachgezogen werden, ist die Migration technisch vielleicht abgeschlossen, aber organisatorisch nicht tragfähig. Für NIS-2 und ISO 27001 ist genau diese Nachweisbarkeit zentral.

Eine kompakte Prüfliste für den letzten Feinschliff

Vor der Freigabe sollten IT-Leiter diese Punkte explizit abhaken lassen:

  • Produktionsnahe Testumgebung. Entspricht Architektur, Konfiguration und Sicherheitsmodell dem Echtbetrieb.
  • Fachliche Stichproben mit den Fachbereichen. Nicht nur IT, sondern Nutzer prüfen kritische Datensätze und Kernprozesse.
  • Zeichen- und Datumsprüfung. Umlaute, Sonderzeichen, Datumsfelder und Zeitzonen werden gezielt kontrolliert.
  • Nachweisführung. Testprotokolle, Freigaben, Auffälligkeiten und Korrekturen sind dokumentiert.
  • Entscheidungskriterien. Es gibt klare Go- und No-Go-Regeln für den Cutover.

Wer diese Disziplin einhält, senkt nicht nur das Risiko technischer Fehler. Er macht die Migration auch auditierbar.

Phase 3 Der Cutover und die Absicherung des Betriebs

Der Cutover ist kein einzelner Schalter, sondern ein orchestrierter Betriebsübergang. In dieser Phase entscheidet sich, ob die Vorbereitung tragfähig war. Das Problem ist nicht die technische Umschaltung allein. Das Problem ist die Kombination aus Zeitdruck, Kommunikationsbedarf, Sicherheitsanforderungen und dem Risiko, im falschen Moment ohne klaren Rückweg dazustehen.

Ein guter Cutover-Plan ist konkret oder wertlos

Ein belastbarer Cutover-Plan beschreibt den genauen Ablauf. Wer schaltet wann um, welche Systeme werden eingefroren, welche Jobs pausiert, welche Validierungen laufen direkt nach dem Wechsel, und wer gibt die nächste Stufe frei. Gute Pläne enthalten ausserdem Entscheidungszeitpunkte. Wenn bis zu einem definierten Punkt bestimmte Prüfkriterien nicht erfüllt sind, wird nicht diskutiert, sondern zurückgeschaltet.

Das ist gerade unter NIS-2- und ISO-27001-Vorgaben relevant. Denn im Audit zählt nicht, dass ein Team „im Prinzip“ vorbereitet war. Es zählt, dass Verantwortlichkeiten, Abläufe und Notfallpfade nachvollziehbar dokumentiert und getestet wurden.

Failback ist keine Option, sondern Pflicht

Viele Teams investieren viel Energie in den Go-Live und zu wenig in den Rückweg. Genau das ist gefährlich. Laut TenMedia zur sicheren Datenbankmigration gilt eine Migration erst dann als sicher, wenn ein klarer Failback-Plan und belastbare Checklisten vorhanden sind. Für deutsche KMU mit Audit-Pflichten ist das ein zentraler Punkt.

Ein guter Failback-Plan beantwortet drei Fragen ohne Interpretationsspielraum:

  • Wann wird zurückgerollt. Es gibt feste Schwellenwerte und Freigaberegeln.
  • Wie wird zurückgerollt. Reihenfolge, Verantwortliche, Datenstand und technische Schritte sind dokumentiert.
  • Wie wird der Zwischenzustand abgesichert. Logs, Änderungen und Nutzerkommunikation bleiben nachvollziehbar.

Wer Rückfallpläne nur auf Folien hat, hat keinen Notfallplan. Gerade deshalb sollte die Migration eng mit Backup- und Recovery-Konzepten verbunden sein. Cutover und Wiederanlauf gehören in dieselbe Betriebslogik.

Der sicherste Go-Live ist nicht der mit dem mutigsten Termin. Es ist der mit dem am besten geübten Rückweg.

Die ersten Stunden danach sind Teil des Projekts

Nach dem Umschalten beginnt die Beobachtungsphase. Jetzt werden Performance, Fehlerraten, Benutzerverhalten, Replikationszustände, Logs und Sicherheitsereignisse eng überwacht. Besonders wichtig ist, dass Anomalien nicht nur technisch betrachtet werden. Auch Fachbereiche müssen rückmelden können, ob Prozesse fachlich sauber laufen.

Ein sauberes Hypercare-Fenster verhindert, dass kleine Fehler in den Regelbetrieb einsickern. Wer diese Phase ernst nimmt, sichert nicht nur Stabilität. Er schliesst die Lücke zwischen technischer Migration und verantwortbarem Betrieb.

Die Migration als Basis für zukünftige Innovation

Eine gute Datenbank Migration endet nicht mit dem letzten importierten Datensatz. Sie verändert die Arbeitsfähigkeit der IT. Systeme werden klarer dokumentiert, Risiken werden besser beherrschbar, und Sicherheits- sowie Audit-Anforderungen lassen sich sauberer in den Betrieb integrieren. Genau das ist für Unternehmen entscheidend, die nicht nur modernisieren, sondern dauerhaft belastbar aufgestellt sein wollen.

Was nach einer sauberen Migration möglich wird

Sobald die Datenbasis in einer kontrollierten Zielarchitektur läuft, entstehen neue Optionen. Anwendungen lassen sich besser anbinden. Betriebsprozesse werden standardisierbarer. Security-Massnahmen greifen konsistenter, weil die Umgebung nicht mehr aus historischen Sonderfällen besteht.

Das ist der eigentliche Wert. Nicht die Migration als Ereignis, sondern die neue Handlungsfreiheit danach. Wer vorher jede Änderung am Datenbankkern gescheut hat, kann nach einer professionellen Neuaufstellung Updates, Integrationen und Plattformentscheidungen mit deutlich mehr Sicherheit treffen.

Sicherheit und Innovation gehören zusammen

Im Mittelstand werden diese Themen oft getrennt behandelt. Erst soll modernisiert werden, danach kümmert man sich um Governance. Das funktioniert bei geschäftskritischen Datenbanken nicht. NIS-2, ISO 27001, Protokollierung, Verschlüsselung, Rollenmodell und Notfallplanung müssen Teil des Designs sein, sonst entsteht nur eine modernere Form des alten Risikos.

Zukunftsfähige IT entsteht dort, wo Architektur, Betrieb und Compliance gemeinsam geplant werden.

Eine professionell umgesetzte Datenbank Migration ist deshalb mehr als ein Infrastrukturprojekt. Sie ist die technische Basis für Skalierung, digitale Resilienz und den Einsatz moderner Plattformen, ohne die Kontrolle über Daten, Sicherheit und Nachweise zu verlieren.


Wenn Sie eine Datenbank Migration planen und dabei nicht nur die Technik, sondern auch NIS-2, ISO 27001, Auditierbarkeit und Betriebssicherheit sauber abdecken wollen, unterstützt Sie Deeken.Technology GmbH mit Beratung, Umsetzung und langfristiger Stabilisierung Ihrer IT-Infrastruktur. Gerade für KMU ist entscheidend, dass Migration, Security und Compliance aus einer Hand gedacht werden. Genau dort liegt die Stärke von Deeken.Technology.
